Quy trình ép cọc bê tông móng nhà và cách giám sát để không bị gian lận

Ép cọc là bước đầu tiên quyết định độ an toàn của toàn bộ ngôi nhà, nhưng cũng là hạng mục diễn ra nhanh, ồn và khó theo dõi nhất đối với chủ nhà. Một buổi ép cọc thường chỉ kéo dài vài giờ cho mỗi tim cọc, trong khi chủ nhà hiếm khi có mặt liên tục tại công trường để quan sát từng đốt cọc đi xuống. Sự vắng mặt này tạo ra khoảng trống mà một số đơn vị thi công thiếu uy tín có thể lợi dụng: ép cọc chưa đủ chiều sâu thiết kế, dùng cọc kém chất lượng hoặc ghi khống lực ép trong hồ sơ nghiệm thu. Những lỗi này gần như không thể phát hiện sau khi cọc đã nằm dưới lòng đất và phần móng đã đổ bê tông phía trên.

Bài viết dưới đây, Kiến trúc 3TA sẽ bóc tách quy trình ép cọc chuẩn kỹ thuật, đồng thời chỉ ra những điểm chủ nhà cần giám sát để tránh bị qua mặt.

Ép cọc bê tông là gì

Quy trình ép cọc bê tông móng nhà và cách giám sát để không bị gian lận

Ép cọc bê tông cốt thép là phương pháp đưa các đoạn cọc đúc sẵn xuống lòng đất bằng lực ép thủy lực, cho đến khi cọc đạt độ sâu thiết kế hoặc gặp lớp đất đủ chịu lực. Cọc sau đó trở thành phần móng chịu tải chính, truyền toàn bộ trọng lượng công trình xuống nền đất bên dưới. Vì cọc nằm hoàn toàn dưới mặt đất sau khi ép xong, mọi sai sót về chiều sâu, chất lượng bê tông hay độ thẳng đứng đều bị che khuất vĩnh viễn. Khác với những lỗi ở phần thô bên trên, lỗi ở cọc móng gần như không thể sửa chữa mà không phải đào lại toàn bộ nền hoặc gia cố cực kỳ tốn kém.

Chính vì mức độ rủi ro cao và khả năng phát hiện thấp, ép cọc là một trong những hạng mục cần giám sát chặt chẽ nhất trong toàn bộ quá trình xây dựng. Để giám sát đúng, trước hết chủ nhà cần hiểu quy trình ép cọc chuẩn kỹ thuật gồm những bước nào.

Quy trình ép cọc bê tông đúng kỹ thuật gồm những bước nào

Một quy trình ép cọc đầy đủ thường trải qua bốn giai đoạn, từ chuẩn bị đến nghiệm thu.

Chuẩn bị và định vị tim cọc

Quy trình ép cọc bê tông móng nhà và cách giám sát để không bị gian lận

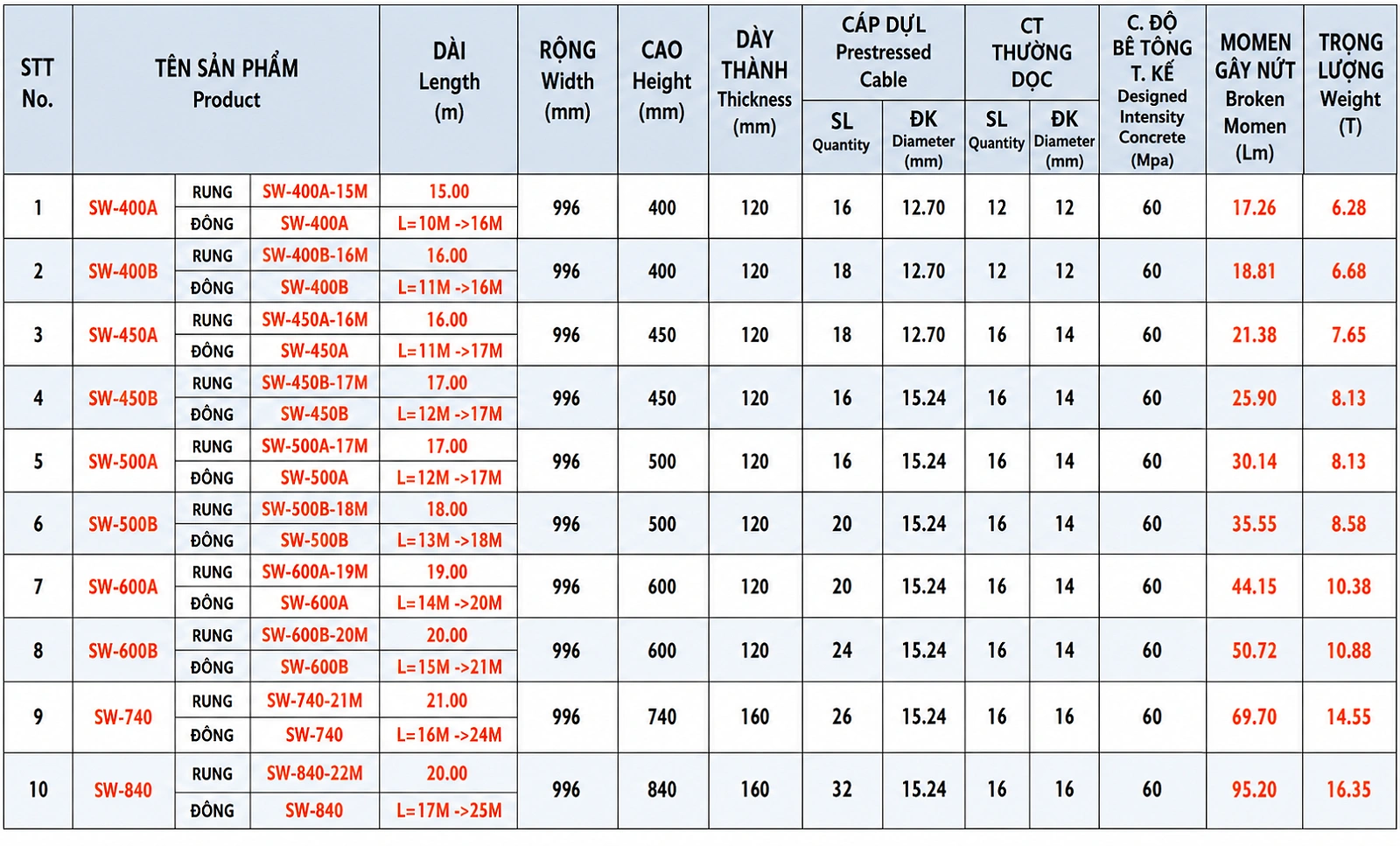

Trước khi ép, đơn vị thi công cần định vị chính xác vị trí từng tim cọc theo bản vẽ móng, đồng thời kiểm tra chất lượng cọc đúc sẵn về kích thước, mác bê tông và tình trạng bề mặt. Cọc bị nứt, rỗ hoặc cong vênh không nên được đưa vào sử dụng.

Máy ép cũng cần được cân chỉnh để đảm bảo lực ép tác động thẳng đứng, tránh làm cọc bị lệch trong quá trình xuống đất. Sai số vị trí tim cọc cho phép thường rất nhỏ, và chủ nhà nên yêu cầu đối chiếu tọa độ thực tế với bản vẽ trước khi ép. Khi vị trí và chất lượng cọc đã được xác nhận, bước tiếp theo là quá trình ép từng đốt xuống đất.

Ép cọc theo từng đốt

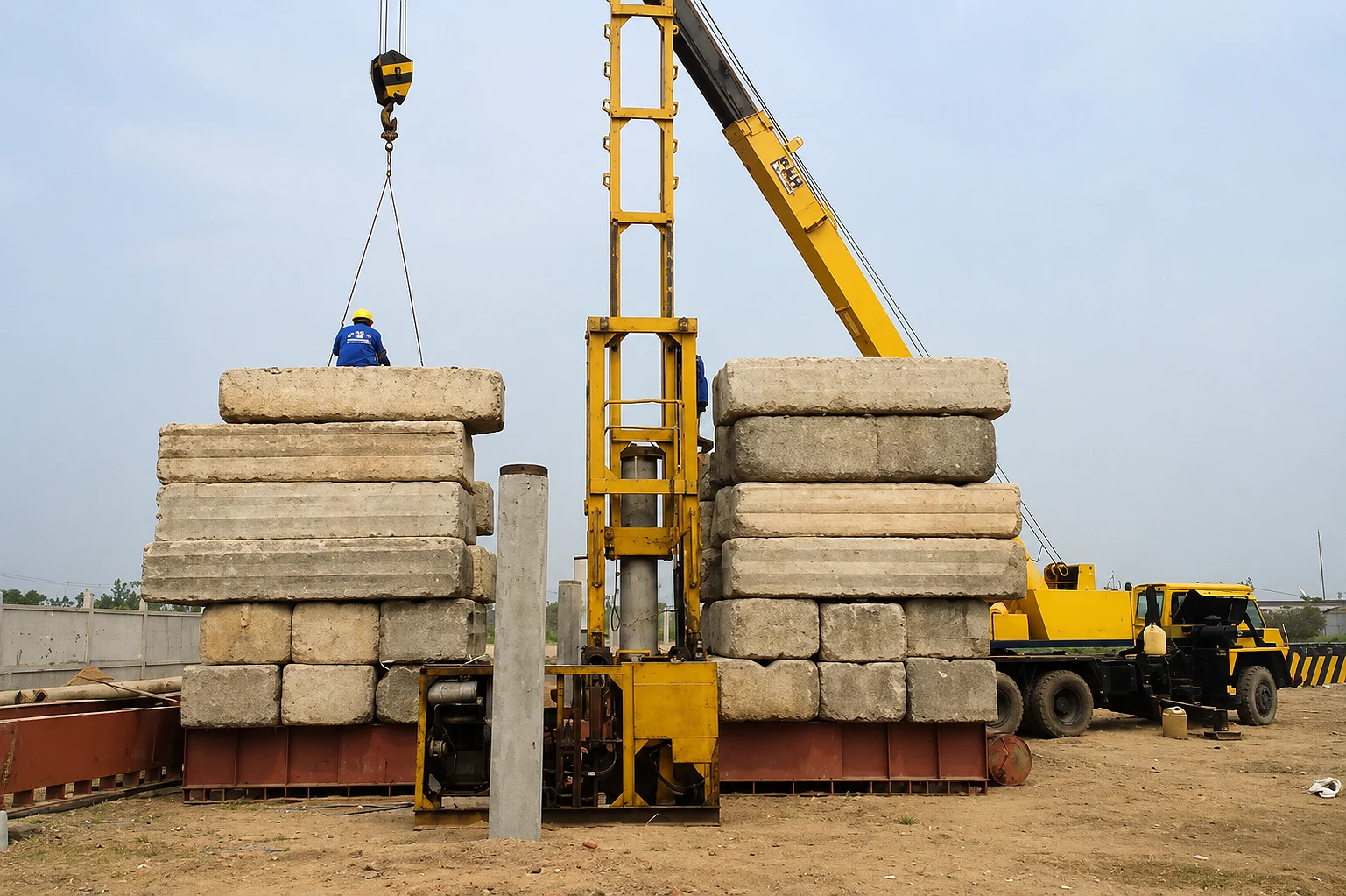

Cọc được ép xuống theo từng đốt nối tiếp nhau, thường dài 6 đến 8 mét mỗi đốt tùy thiết kế. Sau khi một đốt gần chìm hết xuống đất, đội thi công hàn nối đốt tiếp theo rồi tiếp tục ép cho đến khi đạt độ sâu yêu cầu.

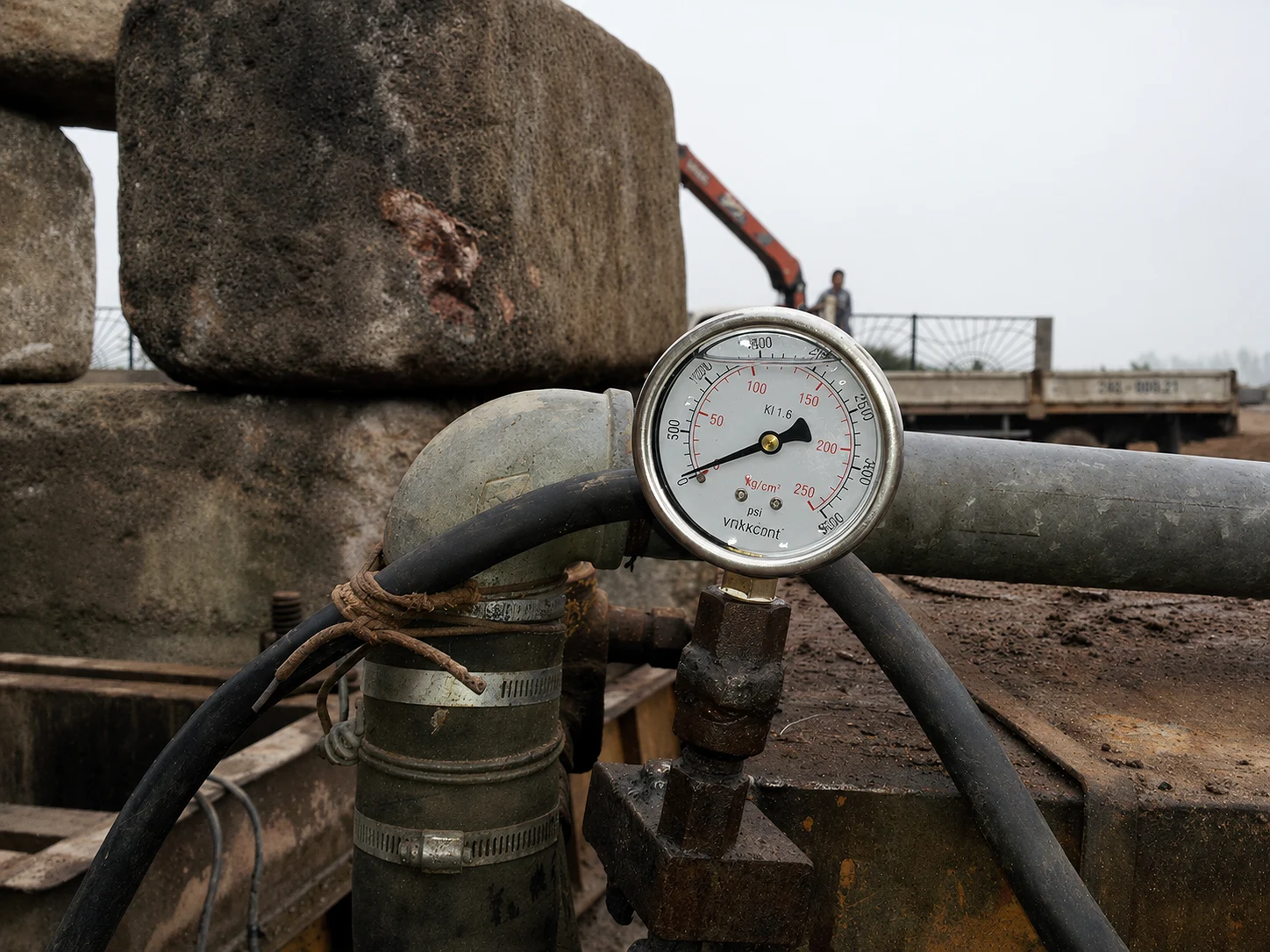

Trong quá trình này, lực ép và độ sâu của từng đốt cần được ghi chép liên tục trên nhật ký ép cọc. Đây là dữ liệu quan trọng nhất để xác nhận cọc đã đạt yêu cầu chịu lực, không chỉ dựa vào việc quan sát cọc đã “biến mất” xuống đất. Quá trình ép không phải lúc nào cũng suôn sẻ, và cách xử lý khi gặp trở ngại cũng là điểm cần được giám sát chặt.

Xử lý khi gặp chướng ngại hoặc đất cứng

Trong thực tế, cọc có thể gặp đá ngầm, lớp đất cứng bất thường hoặc chướng ngại vật khiến lực ép tăng đột ngột trước khi đạt độ sâu thiết kế. Đây là tình huống cần được đơn vị thiết kế xử lý ngay tại hiện trường, không để đội thi công tự quyết định dừng ép.

Một số trường hợp gian lận xảy ra chính ở bước này: đội thi công dừng ép sớm vì gặp khó khăn, nhưng vẫn ghi trong hồ sơ là đã đạt độ sâu thiết kế. Chủ nhà nên yêu cầu có mặt kỹ sư thiết kế hoặc giám sát độc lập bất cứ khi nào xảy ra tình huống bất thường trong lúc ép cọc. Khi mọi tình huống bất thường đã được xử lý đúng, bước cuối cùng là xác nhận độ sâu và lực ép qua nghiệm thu.

Nghiệm thu độ sâu và lực ép cuối cùng

Quy trình ép cọc bê tông móng nhà và cách giám sát để không bị gian lận

Sau khi cọc đạt độ sâu thiết kế, lực ép cuối cùng cần đạt giá trị tối thiểu theo hồ sơ thiết kế, thể hiện khả năng chịu tải thực tế của cọc tại vị trí đó. Toàn bộ số liệu này phải được ghi vào biên bản nghiệm thu cho từng tim cọc, không gộp chung thành một con số trung bình cho cả công trình.

Với bốn bước trên đã rõ, phần tiếp theo chỉ ra những chiêu gian lận thường gặp mà chủ nhà cần cảnh giác trong từng công đoạn.

Những chiêu gian lận thường gặp khi ép cọc

Cắt bớt chiều dài cọc là chiêu phổ biến nhất. Một số đơn vị dừng ép sớm hơn độ sâu thiết kế vài mét để tiết kiệm số lượng đốt cọc, sau đó ghi khống số liệu trong nhật ký ép cọc. Sử dụng cọc kém chất lượng cũng là rủi ro đáng lo ngại. Cọc có mác bê tông thấp hơn thiết kế, cốt thép mỏng hoặc đúc không đủ thời gian dưỡng hộ vẫn có thể trông bình thường bên ngoài nhưng dễ nứt gãy khi chịu lực ép lớn.

Một hình thức khác là ghi khống lực ép trong hồ sơ. Vì đồng hồ đo lực trên máy ép có thể bị can thiệp hoặc đọc sai lệch có chủ đích, số liệu trên hồ sơ đôi khi không phản ánh đúng lực ép thực tế đã tác động lên cọc.

Cuối cùng, việc bỏ qua bước xử lý khi gặp chướng ngại, không báo cáo và chờ ý kiến thiết kế, cũng khiến nhiều cọc dừng lại ở độ sâu chưa đủ mà không ai hay biết. Nhận diện được các chiêu gian lận này, chủ nhà cần có cách giám sát cụ thể để phòng tránh ngay từ đầu.

Cách chủ nhà giám sát để không bị qua mặt

Quy trình ép cọc bê tông móng nhà và cách giám sát để không bị gian lận

Trước khi ép cọc, chủ nhà nên yêu cầu xem chứng chỉ chất lượng của lô cọc, bao gồm kết quả thí nghiệm nén mẫu bê tông và giấy tờ nguồn gốc thép. Việc kiểm tra bằng mắt các đốt cọc tại bãi tập kết, tìm dấu hiệu nứt hoặc rỗ bề mặt, cũng nên được thực hiện trước khi cho phép sử dụng.

Trong lúc ép, chủ nhà hoặc người đại diện nên có mặt để ghi lại số đốt, chiều dài và thời điểm ép của từng cọc, đối chiếu với nhật ký của đội thi công. Nếu không thể có mặt liên tục, việc quay video toàn bộ quá trình ép mỗi tim cọc là cách lưu bằng chứng đơn giản và hiệu quả.

Với những công trình có nhiều cọc hoặc điều kiện địa chất phức tạp, thuê một đơn vị giám sát độc lập để theo dõi riêng phần ép cọc thường đáng giá hơn chi phí bỏ ra, vì đây là hạng mục có rủi ro cao nhất và khó khắc phục nhất nếu xảy ra sai sót. Sau khi ép cọc hoàn tất, việc kiểm tra hồ sơ nghiệm thu là bước cuối cùng để xác nhận chất lượng.

Hồ sơ nghiệm thu cọc bê tông cốt thép cần có những gì

Một bộ hồ sơ nghiệm thu cọc đầy đủ cần có bản vẽ hoàn công thể hiện vị trí thực tế của từng cọc, nhật ký ép cọc ghi rõ lực ép và độ sâu theo từng đốt, cùng biên bản nghiệm thu có chữ ký của cả đơn vị thi công, thiết kế và chủ nhà.

Nếu công trình yêu cầu thí nghiệm nén tĩnh hoặc siêu âm cọc để kiểm tra chất lượng bê tông bên trong, kết quả thí nghiệm cũng cần được lưu lại như một phần của hồ sơ. Chủ nhà nên giữ toàn bộ những giấy tờ này trong suốt quá trình xây dựng, vì đây là căn cứ quan trọng nếu công trình xuất hiện dấu hiệu lún, nghiêng sau này. Với đầy đủ quy trình và hồ sơ đã nêu, điều còn lại là nhìn nhận đúng vai trò của bước ép cọc bê tông trong toàn bộ công trình.

Móng chắc bắt đầu từ những cọc được ép đúng cách

Ép cọc là hạng mục duy nhất trong quá trình xây dựng mà chủ nhà gần như không có cơ hội sửa sai sau khi công việc hoàn tất. Một cọc thiếu chiều sâu hoặc kém chất lượng có thể không gây ra vấn đề gì trong nhiều năm đầu, rồi bất ngờ dẫn đến lún, nghiêng khi công trình chịu tải đầy đủ. Chủ nhà cần biết những điểm dễ bị gian lận, yêu cầu đầy đủ bằng chứng bằng số liệu và văn bản, đồng thời không ngại thuê giám sát độc lập khi công trình vượt quá khả năng tự theo dõi.

Khi từng cọc được ép đúng chiều sâu và ghi nhận đầy đủ, ngôi nhà mới thực sự có một nền móng an toàn để bước vào các giai đoạn thi công tiếp theo.
